Uma solução à altura de um problema histórico na capital do país. O Drenar DF, maior programa de escoamento do Governo do Distrito Federal (GDF), é a resposta esperada há décadas para as recorrentes enxurradas e alagamentos que afligiam os moradores das quadras 1 e 2 da Asa Norte. Em um projeto tão ambicioso, cujo investimento se aproxima de R$ 180 milhões, era de se esperar obstáculos na execução igualmente desafiadores, especialmente na fase final das obras.
Para agilizar sua implementação, o Drenar DF foi dividido pela Agência de Desenvolvimento do DF (Terracap), executora do projeto, em cinco lotes. Foi justamente em um deles, mais especificamente no Lote 2, que as dificuldades se intensificaram com a descoberta, durante a escavação de um túnel de 3,6 km com 1,2 km já executado, de um solo mais rígido do que o previsto nos estudos prévios conduzidos pelas equipes técnicas.
O solo encontrado no local foi caracterizado pelos engenheiros como sendo de Tipo 3, ou seja, composto por um material altamente resistente, compacto, de baixa porosidade e elevada coesão, tornando o processo de escavação manual inviável e exigindo a utilização de maquinário especializado.
“Fizemos todos os estudos de sondagem do solo de acordo com as normas vigentes. A gente sabia que encontraria um solo duro aqui neste lote, mas não imaginava que fosse tão duro. Foi uma surpresa, mas já estamos enfrentando o problema”, explica o diretor-técnico da Terracap responsável pela obra, Hamilton Lourenço.
O solo encontrado no Lote 2 foi caracterizado pelos engenheiros como sendo de Tipo 3, ou seja, composto por um material altamente resistente, compacto, de baixa porosidade e elevada coesão, tornando o processo de escavação manual inviável e exigindo a utilização de maquinário especializado
Para se ter uma ideia do impacto da descoberta, o túnel em execução no Lote 2 será o único a utilizar maquinário em sua abertura. Em todos os outros trechos da obra, onde o solo é de Tipo 1 (macio e de fácil extração), a escavação ocorreu de forma manual e com a adoção da metodologia tunnel liner. A técnica é considerada não destrutiva e compreende o uso de suportes metálicos segmentados para revestir e estabilizar o túnel à medida que ele avança.
“Em um solo de primeira categoria, é possível escavar até três metros por semana e 1,5 metro em um de segunda categoria. Nesse túnel, com essas características de um solo extremamente duro, estamos conseguindo cavar quase meio metro por semana apenas”, detalha.
Operação

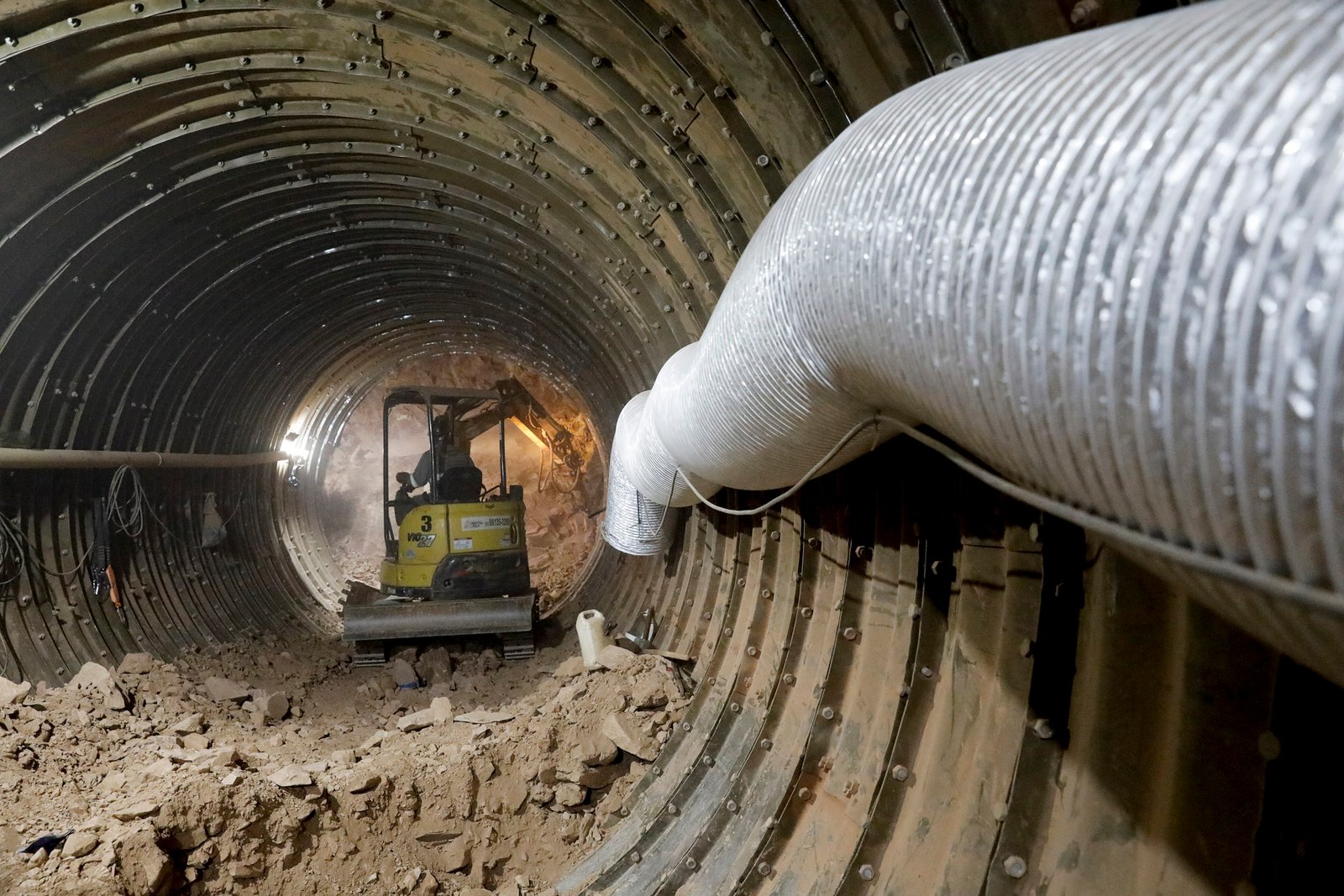

Diante do obstáculo, foram montadas sete frentes de trabalho e, em todas elas, a alternativa foi recorrer ao uso de escavadeiras e furadeiras hidráulicas – equipamentos especializados munidos de brocas capazes de perfurar e romper solos resistentes. E foi preciso montar uma verdadeira operação para viabilizar a utilização dos aparatos no interior do túnel.
“É um túnel com um pouco mais de três metros de diâmetro e que comporta a utilização dessa máquina. Mas, por se tratar de um equipamento pesado, foi preciso utilizar um guincho para descê-la por meio dos nossos poços verticais. A escavadeira desceu desmontada e foi montada aqui dentro, onde ela consegue caminhar e executar sua função”, completa o diretor da Terracap.
Em um dos trechos, a mais de 10 metros de profundidade, a escavadeira é operada por José Fábio Alves da Silva. “Trabalho operando máquinas há bastante tempo, mas abaixo do solo é a primeira vez. No momento, é o cenário mais desafiador que tive de enfrentar trabalhando com essa máquina, especialmente no período da tarde, quando o calor aumenta”, conta.
O operário está há quatro meses trabalhando nas obras do Drenar DF. Ele conta que não seria possível prosseguir com a execução do túnel sem a utilização dos equipamentos. “Sem a máquina, na mão, não dá para realizar esse serviço. A gente levaria de três dias a uma semana para conseguir fazer um único anel de contenção. Com a máquina, a gente consegue fazer de 5 a 6 anéis de contenção por semana. Então é uma agilidade bem bacana”, pontua.
Avanços
Apesar dos obstáculos encontrados no Lote 2, as obras do Drenar DF estão em ritmo acelerado. De um total de 7,7 km de túneis projetados, 7 km já foram executados, sendo 5,4 km deles já concretados para facilitar o escoamento da água e reforçar a proteção dos anéis de aço corrugado que estruturam as galerias.
Dos 107 poços de visita (PVs) projetados, 94 estão concluídos e outros 11 em andamento. Apenas dois deles ainda não foram iniciados. As entradas de acesso à rede têm profundidade média de 11,32 metros e algumas chegam a 21,3 metros de altura – o equivalente a um prédio de seis andares.
O projeto prevê também a construção de uma bacia de detenção, dos quais 220 mil m³ foram escavados. Com volume útil de 70,2 mil m³, o reservatório terá capacidade para abrigar até 96 mil m³. O chamado “período de retorno” da bacia é de 25 anos – tempo médio que se espera passar entre a ocorrência de uma chuva intensa e a vazão máxima que essa chuva produzirá na rede de drenagem.
Parque Internacional da Paz
A construção da lagoa é a ponta final do programa. Localizada dentro do Parque Urbano Internacional da Paz, a bacia terá a dupla função de reduzir a pressão do volume de água que desemboca no Lago Paranoá e permitir que tanto a terra quanto o lixo arrastados pelas enxurradas possam ser filtrados e decantar no fundo da lagoa, viabilizando a requalificação das águas pluviais captadas.
O parque que hospeda a lagoa ficará localizado no Setor de Embaixadas Norte, em frente ao Iate Clube, próximo à via L4. Com 5 mil m² de área livre, o espaço contará com esculturas e 249 árvores e arbustos, entre espécies para sombreamento, como magnólias-do-brejo, aroeiras-vermelhas e copaíbas, e frutíferas, a exemplo da aceroleira, pitangueira, amoreira, jabuticabeira e goiabeira.
A Praça Internacional da Paz será construída ao lado do parque e terá área de 8 mil m². O piso será feito em relevo, de forma com que seja possível sentar e desfrutar do espaço ao ar livre.
O projeto, desenvolvido pela Terracap em parceria com a Secretaria de Desenvolvimento Urbano e Habitação (Seduh) e seguindo exigências do Instituto do Patrimônio Histórico e Artístico Nacional (Iphan), ainda inclui uma ciclovia de 1,1 km de extensão contornando o parque.
