As obras do Drenar DF, o maior programa de escoamento e captação de águas pluviais do Plano Piloto, seguem avançando para que os trabalhos possam ser finalizados antes do início das chuvas. Para garantir o controle do andamento dos serviços, gestores do Governo do Distrito Federal (GDF) farão visitas técnicas periódicas. O objetivo é manter um controle do cronograma dos cinco lotes que compõem o projeto executado por empresas contratadas pela Agência de Desenvolvimento do Distrito Federal (Terracap), com investimento de aproximadamente R$ 180 milhões.
“Faremos visitas técnicas do GDF mês a mês. Vamos estar aqui para acompanhar o andamento da obra e o material de atualização de cada etapa. Estamos com números muito bons de uma obra, que é bastante complexa e inovadora, um sistema realmente muito moderno”
José Humberto Pires de Araújo, secretário de Governo
“Faremos visitas técnicas do GDF mês a mês. Vamos estar aqui para acompanhar o andamento da obra e o material de atualização de cada etapa. Estamos com números muito bons de uma obra, que é bastante complexa e inovadora, um sistema realmente muito moderno”, destacou o secretário de Governo, José Humberto Pires de Araújo, que conduziu a visita técnica desta segunda-feira (12).
Ao todo, a estrutura será composta por 7,68 km de túneis, dos quais 6,7 km já foram escavados e 4,9 km já foram concretados para facilitar o escoamento da água e reforçar a proteção dos anéis de aço corrugado que estruturam os túneis. Além disso, dos 107 poços de visita (PVs) previstos, 103 estão concluídos, totalizando 1.053,13 metros.

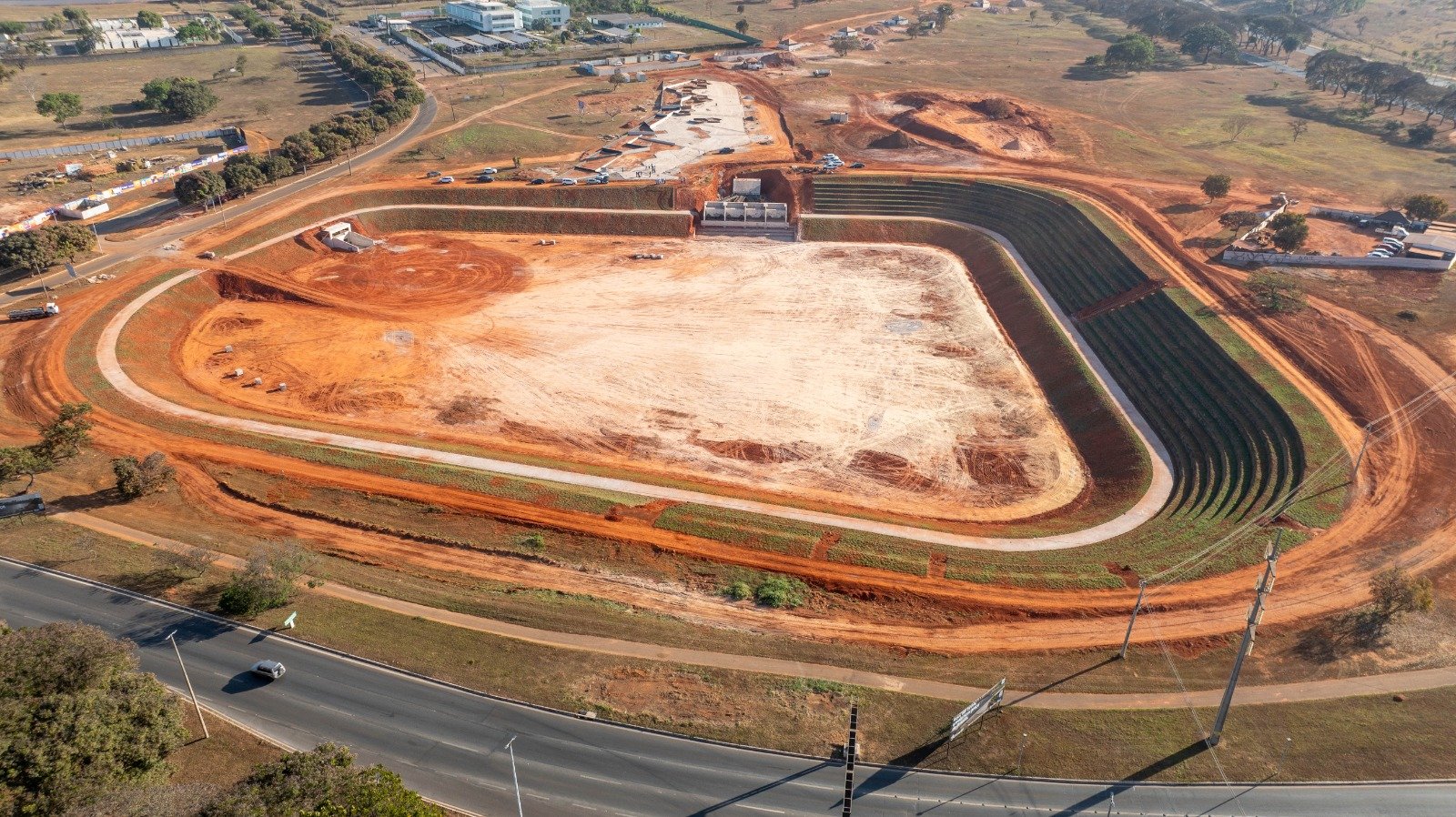

“A escavação vertical está praticamente toda concluída, que são os postos de visita. A parte de túneis já ultrapassa a marca de 6,6 mil metros. Temos etapas praticamente concluídas e outras três que ficarão prontas nos próximos meses”, revelou o diretor-técnico da Terracap, Hamilton Lourenço. De acordo com ele, os serviços também estão na reta final na parte da bacia de detenção. “A bacia está com as partes de escavação e de grama concluídas, terminando a parte de concreto. Ela já vai estar operacional em setembro. Pode ser que as primeiras chuvas já possam cair na bacia”, acrescentou.
Outra etapa importante da obra é a Praça Internacional da Paz, um espaço de 5 mil m² com calçadas, estacionamentos e mais de 200 árvores que compõem o parque homônimo, localizado no Setor de Embaixadas Norte, em frente ao Iate Clube, próximo à via L4, ao redor da bacia de detenção do Drenar DF. O espaço será dedicado ao lazer, desporto e contemplação do brasiliense, além de um novo ponto turístico para o Distrito Federal.
“O parque conta com 3 mil metros em pedra portuguesa e 2 mil metros com outro tipo de piso, mais calçada e cerca de 200 mudas de árvores que serão plantadas. A parte de pedra portuguesa e pavimento está concluída. Depois faremos a plantação da grama e das árvores. A praça é um novo local bucólico para as pessoas virem se divertir”, complementou.
Projeto em etapas
A primeira etapa do Drenar DF abrange desde as imediações da Arena BRB (Estádio Nacional Mané Garrincha) passando pelas quadras 902 (perto do Colégio Militar), 702, 302, 102, 202 e 402, cruzando as W3 e W5 Norte e o Eixo Rodoviário Norte (Eixão), além da via L2 Norte, chegando à L4 Norte, próximo ao Setor de Embaixadas Norte.
Está sendo construída uma rede nova e duplicada a capacidade do sistema existente, além disso a bacia foi criada para que a água das chuvas possa perder energia, decantar e diminuir a velocidade antes de ser lançada no Lago Paranoá. O objetivo é resolver os problemas de alagamentos e enxurradas no início da Asa Norte.
Segundo o presidente da Terracap, Izidio Santos Junior, a obra segue para a etapa final: “Todas as etapas estão avançando para a finalização. Temos contratos onde o serviço está praticamente pronto. Queremos que nesse próximo período de chuvas já estejamos com a lagoa em operação para que a gente possa acabar com esses problemas que existem, principalmente, no início da Asa Norte”.
O presidente da Associação Brasiliense de Construtores (Asbraco), Afonso Assad, participou da visita técnica e se mostrou empolgado com o andamento das obras. “Está quase tudo pronto. Falta um ou outro trecho, mas é uma obra que deixa a gente encantado, porque é uma obra fundamental para Brasília não só pelo tamanho dela, mas pelo benefício que traz para a cidade”, disse.
A Terracap já tem um projeto pronto para a segunda etapa, que compreende as quadras 4 e 5 até as quadras 14 na Asa Norte. Ele está em aprovação na Companhia Urbanizadora da Nova Capital (Novacap) e aguarda recursos. Um terceiro projeto está em estudo para atender as quadras finais 15 e 16.
“A Terracap está se preparando para essa segunda etapa. Queremos licitar tão logo seja resolvida a viabilidade de caixa. Tem esse outro pedaço no final da Asa Norte que está sendo analisado. Ficaria essa região Norte toda com o problema resolvido”, destacou o secretário de Governo.
